南水北調續建配套調蓄水庫工程,是國家實施的重大水利工程,是高鐵新區建設的重要引擎,是造福當代、澤被后人的民生民心工程。該工程是全市人民群眾關注、期盼的一件大事,滕州華潤燃氣有限公司積極配合,主動承擔起該區域內的高壓燃氣管道遷建工作。

南水北調續建配套調蓄水庫高壓燃氣管線遷建工程全長6120米,管網設計壓力2.8MPa,主要包括新建高壓燃氣管道敷設、新舊管道的切換和廢舊管道的置換處理三個部分。為保證該工程盡早完成,在燃氣管道敷設過程中,滕州華潤燃氣有限公司就著手準備新舊管道的切換工作。由于工期緊,任務重,經公司研究決定沿用天津大港奧通特種管道工程有限公司(以下簡稱“天津大港”)負責該管線不停輸接駁工作。從施工單位的確定到施工合同的簽訂,各項工作穩步推進,保證在燃氣管道敷設完成后能直接進行新舊管道的切換工作。
在新舊管道切換過程中,既要保證現場的施工安全,又要保證下游燃氣管網的運行安全,還要保證工程能夠按期完成,確保南水北調續建配套調蓄水庫工程后續工作能夠正常進行。由于不停輸接駁環環相扣,而且下游用戶用氣量大,每一道工序都必須100%一次性合格,不能出現任何差錯。

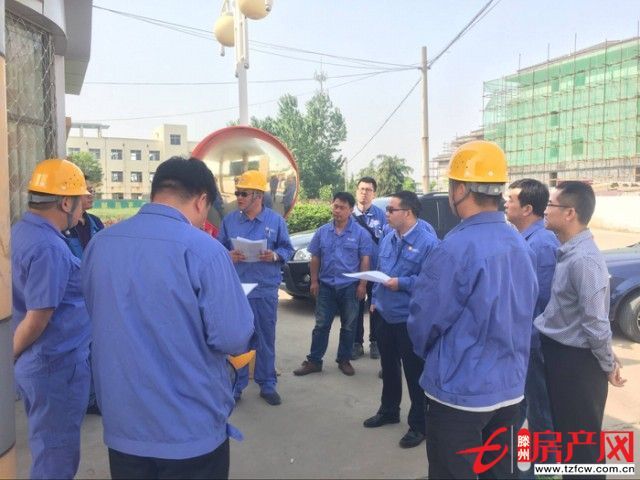

在燃氣管道敷設完成前的一個月,滕州華潤燃氣有限公司聯系天津大港準備入場施工。從施工方案的編訂到施工方案的評審,根據施工現場的實際情況,經過一次次的推演和論證,各單位合理地安排各施工節點時間,最終確定了總體施工方案??傮w施工方案的制定既保證了施工進度,又保證了施工的質量和安全。

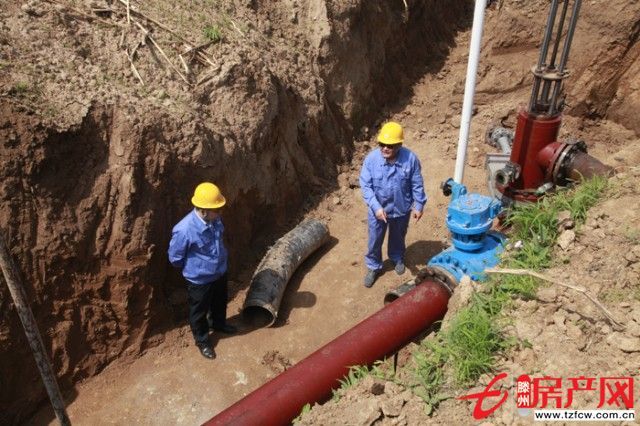

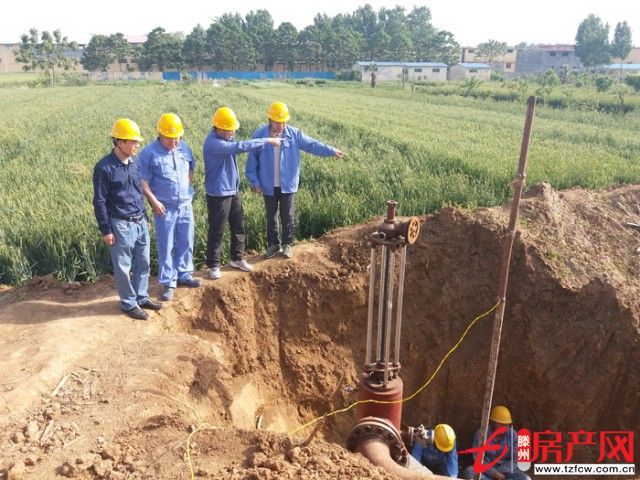

新舊管網的切換共歷時五天,2017年5月8日天津大港入場進行不停輸接駁的準備工作。5月9日管道敷設工作完成后,各單位按照既定方案有序推進。經過一天的努力,5月9日晚上10:30按計劃完成了新建管道的氮氣置換工作,新建管道氧氣濃度降到1%以下。晚上11:30完成了新建管道的天然氣置換工作,天然氣濃度達95%以上。5月10日,天津大港撤離了封堵設備,最終完成了新舊天然氣管道的切換工作。5月11日,完成了東湖佳苑小區調壓柜的遷建工作。為保證南水北調續建配套調蓄水庫工程后續工程施工安全,滕州華潤燃氣有限公司在5月12日晚上9:00左右完成了廢舊管道的氮氣置換處理。廢舊管道的置換合格意味著南水北調續建配套調蓄水庫高壓燃氣管線遷建工程到此已圓滿結束。

滕州華潤燃氣有限公司將繼續配合高鐵新區管委會做好高鐵新區規劃區內天然氣高壓管線北線遷建工程施工建設,穩步推進高鐵新區的燃氣配套設施建設,為高鐵新區建設做出更大的貢獻。
